咨询热线:13519199192
时间:2021-11-25 浏览量:0 次字号:AAA
(一)、控制资金使用计划对工程造价具有重要影响
资金使用计划的编制与控制对工程造价的重要影响表现在以下几方面:
1.通过编制资金使用计划,合理确定工程造价的总目标值和各阶段目标值,使工程造价的控制有所依据,并为资金的筹集与协调打下基础;
2.通过资金使用计划的科学编制,可以对未来工程项目的资金使用和进度控制有所预测,消除不必要的资金浪费和进度失控,也能够避免在今后工程项目中由于缺乏依据而进行轻率判断所造成的损失;
3.在建设项目的进行过程中,通过资金使用计划的严格执行.可以有效地控制工程造价上升,最大限度地节约投资,提高投资效益;
4.对脱离实际的工程造价目标值和资金使用计划,应在科学评估的前提下.允许修订和修改,使工程造价更加趋于合理水平,从而保障建设单位和承包商各自的合法利益。
(二)、资金使用计划的编制
1.按不同子项目编制资金使用计划。
2.按时间进度编制的资金使用计划。
利用确定的网络计划便可计算各项活动的最早及最迟开工时间,获得项目进度计划的甘特图。在甘特图的基础上便可编制按时间进度划分的投资支出预算,进而绘制时间——投资累计曲线(S形曲线)。时间——投资累计曲线的绘制步骤如下:
(1)确定工程进度计划,编制进度计划的甘持图;
(2)根据每单位时间内完成的实物工程量或投入的人力、物力和财力,计算单位时间(月或旬)的投资.
(3)计算规定时间t计划累计完成的投资额,其计算方法为:各单位时间计划完成的投资额累加求和,可按下式计算
式中
Q1——某时间t计划累计完成投资额;
——单位时间n的计划完成投资额;
qn——规定的计划时间。

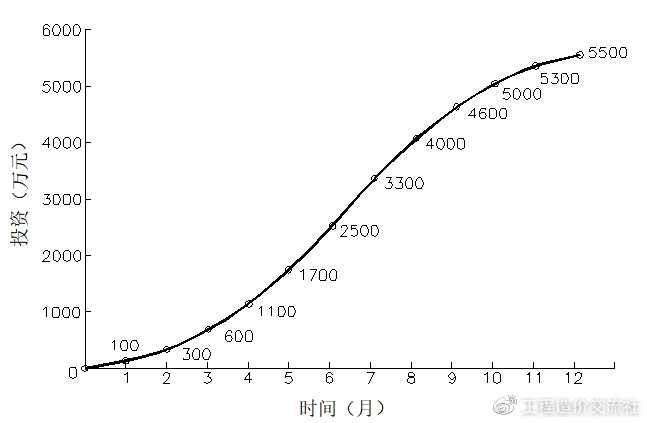

(4)按各规定时间的值,绘制S形曲线,如图所示。
时间投资累计曲线(S曲线)
投资计划值的香蕉图

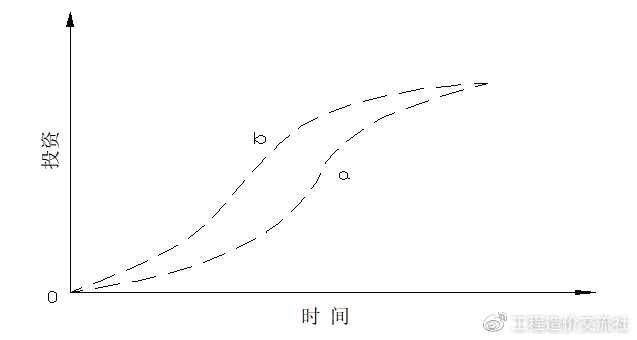

每一条S形曲线都是对应某一特定的工程进度计划。进度计划的非关键路线中存在许多有时差的工序或工作,因而S形曲线(投资计划值曲线)必然包括在由全部活动都按最早开工时间开始和全部活动都按最迟必须开工时间开始的曲线所组成的“香蕉图”内。
其中:a是所有活动按最迟开始时间开始的曲线,b是所有活动按最早开始时间开始的曲线。(此图可在讲到香蕉图时,逐次画线,提到以最迟开始时间的曲线时画一条,讲到按最早开始时间的曲线时画一条,组成香蕉图;最后再用颜色填充其内,表示所有曲线均在香蕉图内)
一般而言,所有活动都按最迟时间开始,对节约建设资金贷款利息是有利的,但同时也降低了项目按期竣工的保证率,因此必须合理地确定投资支出预算,达到既节约投资支出,又控制项目工期的目的。
上一页: 采购中各流程时间期限规定
下一页:非招标方式采购中几种采购
近日,山东省社会信用体系建设领导小组办公室印发《山东省社会信用体系建设2021年工作要点》(以下简称《工作要点》),强调鼓励在采购招标等工作中依法合规使用信用报......
