1.处理索赔总的原则
(1)索赔必须以合同为依据;
(2)必须注意资料的积累(即索赔证据);
(3)及时、合理地处理索赔(否则积重难返);
(4)加强索赔的前瞻性,避免过多索赔事件的发生。
2.工期索赔的处理原则
(1)单事件条件下工期延误的处理原则:
①发生在关键线路上的工期延误;
②发生在非关键线路上的延误。
(2)多事件条件下工期延误的处理原则:
①按初始延误优先的原则:谁造成的延误发生在前,就以谁的延误为准来处理索赔。
②不允许在同一时段内存在二个及二个以上索赔事件的原则:在同一时间段内有多个原因造成的延误,只考虑一个主要原因造成的索赔。
③按对承包商不利的原则。
3.费用索赔处理的原则
(1)单纯窝工造成费用损失的索赔原则:
①人工窝工造成的费用损失只计窝工人工费,不按人工工日计算;
②机械窝工造成的费用损失:若机械是承包商自有的,则索赔费用按机械折旧费计算。若机械是承包商租赁的,则索赔费用按机械租赁费计算。
(2)工程量增加引起费用增加的索赔原则:前提条件是非承包商原因造成的工程量增加。
①工程直接费的增加,分别按人工、材料、机械的预算单价分项计算。
②管理费的增加,按当地的有关费率套取计算。
(3)按国际惯例,索赔事件发生后,承包商当时没有采取任何积极补救措施的,业主可拒绝索赔要求。
(4)按承包商和业主责任比例处理的原则。
索赔的基本程序和相关规定

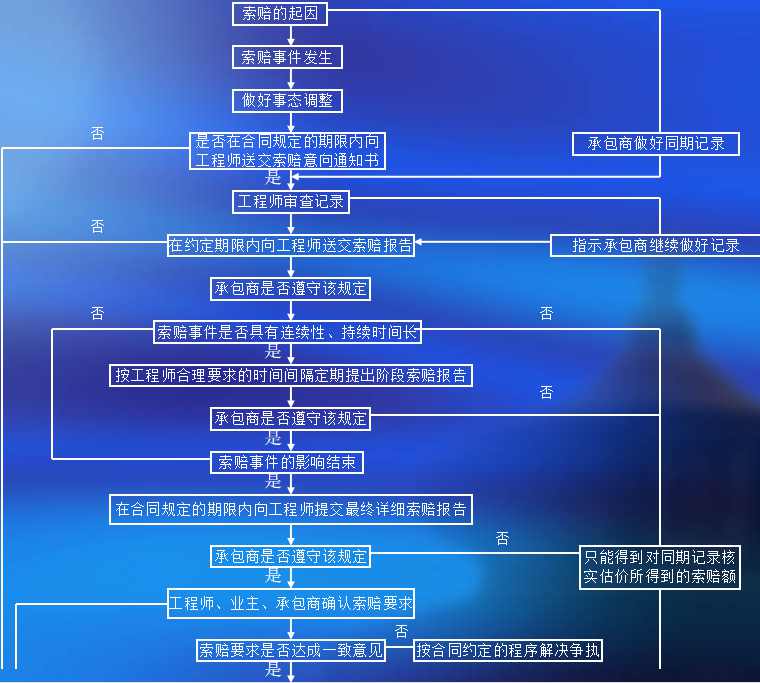

(一)索赔的基本程序

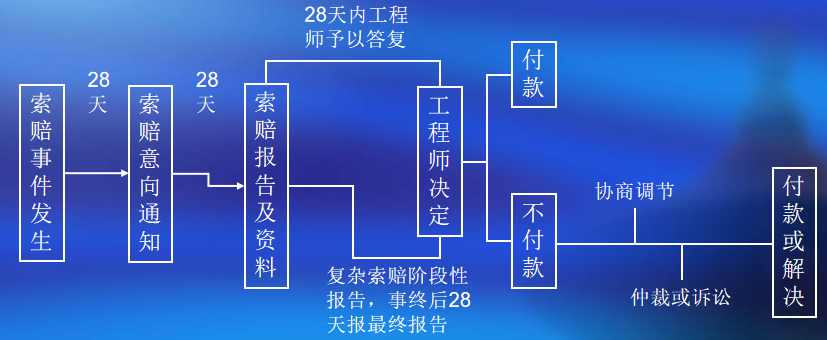

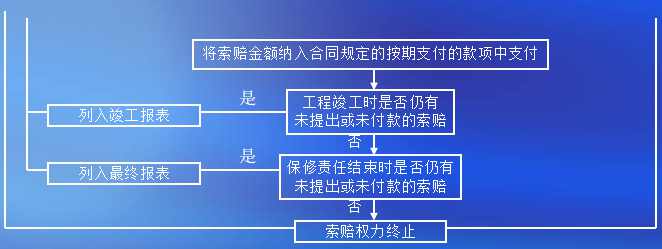

(二)我国有关索赔程序和时限的规定
