我国工程价款主要结算方式有哪些?

时间:2021-11-25 浏览量:0字号:AAA

所谓工程价款结算是指承包商在工程实施过程中,依据承包合同中关于付款条款的规定和已经完成的工程量,并按照规定的程序向建设单位(业主)收取工程价款的一项经济活动。

我国工程价款主要结算方式有哪些?

(一)、工程价款结算的重要意义

工程价款结算是工程项目承包中的—项十分重要的工作,主要表现在:(逐条显示)

1.工程价款结算是反映工程进度的主要指标。

2.工程价款结算是加速资金周转的重要环节。

3.工程价款结算是考核经济效益的重要指标。

(二)、工程价款的主要结算方式

我国现行工程价款结算根据不同情况,可采取多种方式。

1.按月结算。

2.竣工后一次结算(短期工程)。

3.分段结算。

4.目标结款方式。

5.结算双方约定的其他结算方式。

(三)、工程预付款及其计算

施工企业承包工程,一般都实行包工包料,这就需要有一定数量的备料周转金。在工程承包合同条款中,一般要明文规定发包单位(甲方)在开工前拨付给承包单位(乙方)一定限额的工程预付备料款。此预付款构成施工企业为此承包工程项目储备主要材料、结构件所需的流动资金。

1.预付备料款的限额。预付备料款限额由下列主要因素决定:主要材料(包括外购构件)占工程造价的比重;材料储备期;施工工期。

对于施工企业常年应备的备料款限额,可按下式计算:

一般建筑工程不应超过当年建筑工作量(包括水、电、暖)的30%,安装工程按年安装工作量的10%;材料占比重较多的安装工程按年计划产值的15%左右拨付。

对于只包定额工日(不包材料定额,一切材料由建设单位供给)的工程项目,则可以不预付备料款。

2.备料款的扣回。发包单位拨付给承包单位的备料款属于预支性质,到了工程实施后,随着工程所需主要材料储备的逐步减少,应以抵充工程价款的方式陆续扣回。扣款的方法有两种:

(1)可以从未施工工程尚需的主要材料及构件的价值相当于备料款数额时起扣,从每次结算工程价款中,按材料比重扣抵工程价款,竣工前全部扣清。

(2)建设部《招标文件范本》中规定,在承包方完成金额累计达到合同总价的10%后,由承包方开始向发包方还款,发包方从每次应付给承包方的金额中扣回工程预付款,发包方至少在合同规定的完工期前三个月将工程预付款的总计金额按逐次分摊的办法扣回。当发包方一次付给承包方的余额少于规定扣回的金额时,其差额应转入下一次支付中作为债务结转。

备料款起扣点=工程价款总额一预付备料款限额/主要材料所占比重

(四)、工程进度款的支付(中间结算)

工程进度款支付步骤

(五)、工程保修金(保留款)的预留

按照有关规定,工程项目总造价中应预留出一定比例的尾留款作为质量保修费用(又称保留金),待工程项目保修期结束后最后拨付。有关保留款应如何扣除,一般有两种做法:

1.当工程进度款拨付累计额达到该建筑安装工程造价的一定比例(一股为95%-97%左右)时,停止支付,预留造价部分作为保留款。

2.国家颁布的《招标文件范本》中规定,尾留款(保留金)的扣除,可以从发包方向承包方第一次支付的工程进度款开始,在每次承包方应得的工程款中扣留投标书附录中规定金额作为保留金,直至保留金总额达到投标书附录中规定的限额为止。

(六)、工程竣工结算及其审查

1.工程竣工结算的含义及要求,工程竣工结算是指施工企业按照合同规定的内容全部完成所承包的工程,经验收质量合格,并符合合同要求之后,向发包单位进行的最终工程价款结算。

办理工程价款竣工结算的一般公式为:

竣工结算工程价款=预算(或概算)或合同价款+施工过程中预算或合同价款调整数额-已预付及结算工程价款

2.工程竣工结算的审查。

一般从以下几方面入手:

(1)核对合同条款。

(2)检查隐蔽验收记录。

(3)落实设计变更签证。

(4)按图核实工程数量。

(5)严格执行定额单价。

(6)注意各项费用计取。

(7)防止各种计算误差。

(七)、调整工程价款价差的主要方法

工程价款价差调整的方法有工程造价指数调整法、实际价格调整法、调整文件计算法、调值公式法等。下面主要对调值公式法进行介绍介绍。

调值公式法多用于工程价款的动态结算。

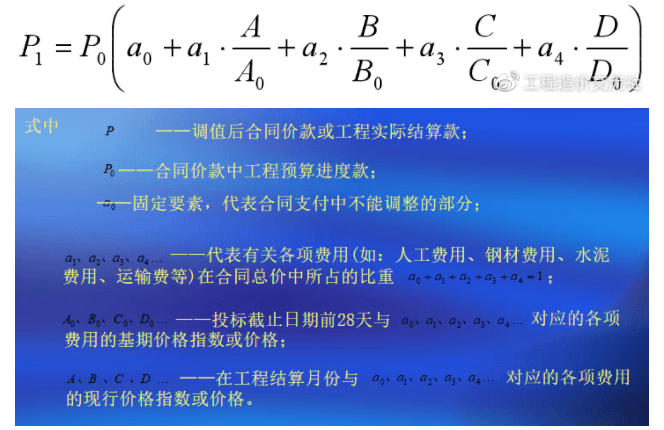

建筑安装工程费用价格调值公式一般包括固定部分、材料部分和人工部分。但当建筑安装工程的规模和复杂性增大时,公式也变很更为复杂。调值公式一般为


在运用这一调值公式进行工程价款价差调整中要注意如下几点:

(1)固定要素通常的取值范围在0.15~0.35左右。

(2)调值公式中有关的各项费用只选择用量大、价格高且具有代表性的一些典型人工费和材料费。

(3)各部分成本的比重系数,在许多招标文件中要求承包方在投标中提出,并在价格分析中予以论证。

(4)调整有关各项费用要与合同条款规定相一致。

(5)调整有关各项费用应注意地点与时点。

(6)确定每个品种的系数和固定要素系数,各品种系数之和加上固定要素系数应该等于1。
