咨询热线:13519199192
时间:2021-11-25 浏览量:0 次字号:AAA
四、劳动定额
定义:在正常的生产技术和生产组织条件下,为生产或完成一定量合格的产品或工作所规定的劳动量消耗标准。
两种表现形式:时间定额和产量定额
时间定额:
在技术条件正常、生产工具使用合理和劳动组织正确的条件下,工人为生产合格产品消耗的劳动时间。包括准备时间、结束时间、基本生产时间、辅助时间,不可避免的中断时间以及工人必须休息的时间。时间定额以工日为单位,1工日相当于1个工人工作8h的劳动量。
计算方法:
S=D/Q
S-时间定额
D-耗用劳动量数量(如工日)
Q-完成合格产品的数量
时间定额=(耗用工时数量)/完成单位合格产品数量
案例:
产量定额:单位时间内完成合格产品的数量
产量定额=(完成合格产品数量)/耗用时间数量
时间定额=1/产量定额
案例
案例1:
用测时法进行人工挖基坑土方定额的测定,现场测定情况如下表1。假定基坑体积为75m3,清理整修坑底、坑壁体积为36m3,运土体积为回填后多余的土体,体积为32m3,不考虑运土便道。据经验,估计非工作耗时(指准备工作时间、合理中断时间和休息及结束整理时间)占定额时间的15%。
问:请用上述资料计算人工挖基坑土方的劳动定额,定额单位取10m3。工作内容为:人工挖、装基坑土方并运出坑外:20m内弃土,清理基底、坑壁。

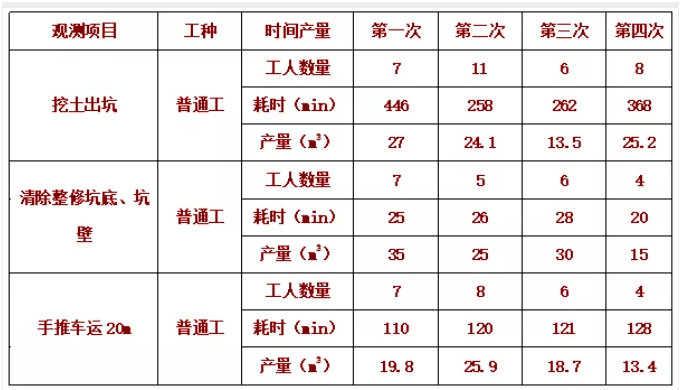

表1 测时法人工挖基坑土方定额现场测定表
答:
1、计算挖土出坑的定额时间:
挖土出坑基本时间消耗=(7*446+11*285+6*262+8*368)/(27+24.1+13.5+25.2)=119.967(min/m3)
挖土出坑定额时间消耗:119.967/0.85=141.138(min/ m3)
2、计算清理整修坑底、坑壁的定额时间:
计算清理整修坑底、坑壁基本时间消耗=(7*25+5*26+6*28+4*20)/(35+25+30+15)=5.267(min/ m3)
计算清理整修坑底、坑壁定额时间消耗=5.267/0.85=6.196(min/ m3)
3、计算手推车运土的定额时间:
计算手运土基本时间消耗=(7*110+8*120+6*121+4*128)/(19.8+25.9+18.7+13.4)=38.149(min/ m3)
手推车运土定额时间消耗=38.149/0.85=44.881(min/ m3)
4、计算挖基坑土方的劳动定额:
挖基坑定额时间=141.138*75+6.196*36+44.881*32=12244.598(min/ m3)
挖基坑的劳动定额=12244.598/60/8/75*10=3.401(工日/10m3)
案例2
用工作量写实法,确定自卸汽车运输路基土方(装载机装车)的机械定额。已知各项基础参数如下表所示:

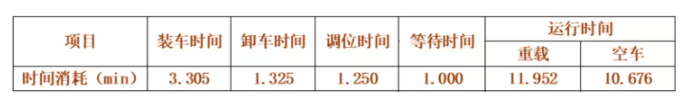

问:1、假定时间利用系数为0.9,请问其循环工作时间和台班循环数是多少?
2、假定自卸汽车的车箱容积为8m3,每天施工12h,每天准备机具和保养等消耗的时间为10min,试计算每1000m3时间定额。
答:1、循环工作时间=装车+卸车+调位+等待+运行所消耗的时间之和,即为:3.305+1.325+1.250+1.000+11.952+10.676=29.508(min)
2、计算台班循环次数:
台班循环次数=台班工作时间*时间利用系数/循环工作时间,即:
8*60*0.9/29.508=14.64(次)
3、计算时间定额:
每天施工12h,自卸汽车循环次数=(12*60-10)*0.9/29.508=21.655(次)
每天施工完成土方数量=21.655*8=173.241(m3)
时间定额=12/8/173.241*1000=8.658(台班/1000m3)
案例3

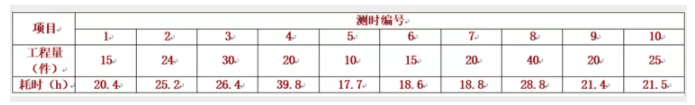

工作日写实法测算某项工作的测时数据表
问:
1、 计算该工作完成一件产品的平均实耗工时和平均先进实耗工时。
2、 假定该工作的非工作耗时(指准备工作时间,合理中断,休息时间及结束整理时间)占定额时间的15%,请确定施工定额。
答:
平均耗时
(20.4/15+25.2/24+26.4/30+39.8/20+17.7/10+18.6/15+18.8/20+28.8/40+21.4/20+21.5/25)/10=1.188(h/件)
先进平均耗时
(1.05+0.88+0.94+0.72+1.07+0.86)/6=0.92(h/件)
平均先进耗时(1.188+0.92)/2=1.054(h/件)
施工定额1.054/0.85/8=0.155(工日/件)
案例4
人工挖路基土方,土壤为普通土,挖1m3需消耗基本工作时间60min,辅助工作时间占工作班连续时间的2%,准备与结束工作时间占工作班连续时间的2%,不可避免的中断时间占工作班连续时间的1%,休息时间占工作班连续时间的15%。
问:
1、计算该人工挖普通土劳动定额的时间定额。
2、计算该人工挖普通土劳动的产量定额。
答:
时间定额:
60/(1-2%-2%-1%-15%)/60/8=0.15625(工日/m3)
产量定额:6.4 (工日/m3)
案例5
某高速公路建设项目路基土石方工程量如下表:
问:
1) 土石方计价方数量、断面方数量、利用方数量(天然密实方)、借方数量(天然密实方)和弃方数量各是多少?
2) 假设土的压实干密度为1.35t/m3,自然状态土的含水率低于最佳含水率2.5%,请问为达到压实度要求,应增加用水量是多少?
3) 填方路线段路线长10km,路基宽度28m,大部分为农田,平均填土高度为4m,边坡坡率1:1.25,问耕地填前压实工程量是多少?
答:
计价方:
470700+104500+200000+11500=1727200
断面方:
470700+104500+382400+1033700+200000+11500=3143300
利用方:
382400*1.16+1033700*0.92=1394588
借方:
200000*1.16+11500*0.92=242580
弃方:
470700-382400*1.16+104500-1033700*0.92=121112
加水数量:
(382400+200000)*1.35*0.025=19656
耕地填前压实工程量:
10000*(28+4*1.25*2)=380000
近日,山东省社会信用体系建设领导小组办公室印发《山东省社会信用体系建设2021年工作要点》(以下简称《工作要点》),强调鼓励在采购招标等工作中依法合规使用信用报......
