咨询热线:13519199192
时间:2021-11-25 浏览量:0 次字号:AAA
在节约和合理使用材料的条件下,为生产单位数量合格产品所规定的消耗一定规格的建材、半成品、配件、构件等的数量标准。
概预算按工程中的使用特点和消耗类型,将材料定额分为材料损耗及废料定额、材料消耗定额、材料基本定额和材料周转定额四种。
材料损耗及废料定额

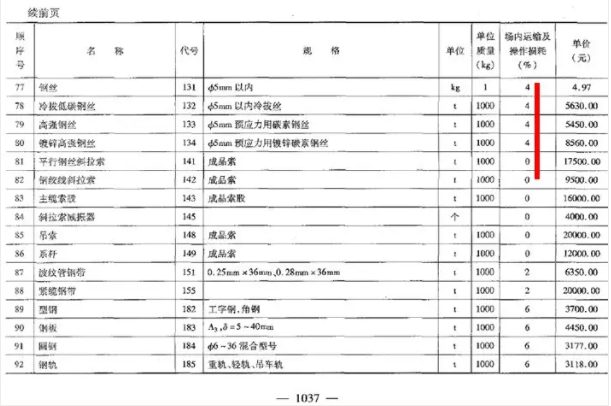

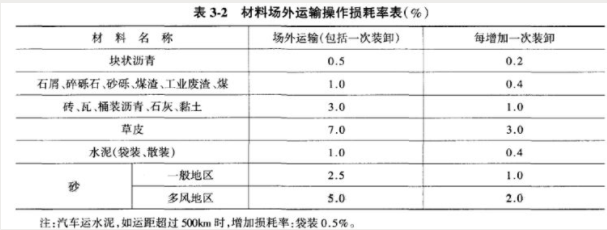

1、场外运输损耗:在材料预算单价中考虑。
2、场内运输及操作损耗:材料消耗定额中考虑,其定额值“场内运输及操作损耗”是以百分率形式在《预算定额》附录四中体现。
材料消耗定额:在节约和合理使用材料的条件下,生产单位合格产品所必须消耗的一定品种规格的材料、半成品、配件、水、电、燃料等数量标准,包括材料的净用量和必要的工艺性损耗及废料数量。
计量单位以材料的实物量单位表示,如t、kg、m3。

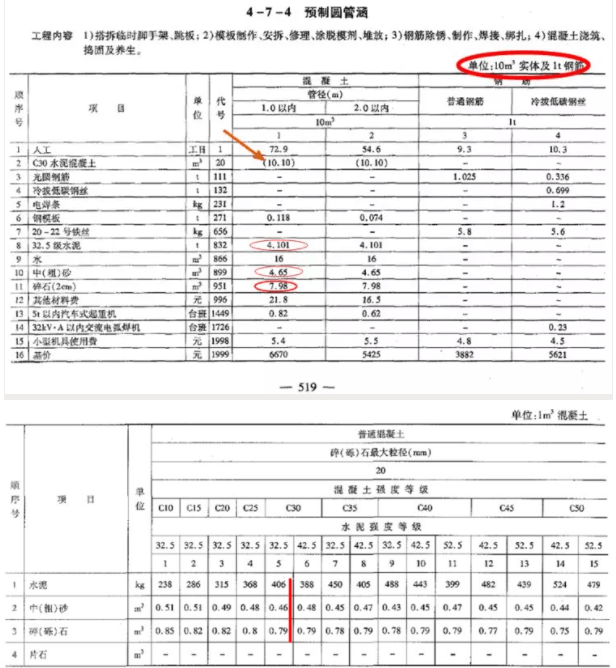

材料消耗定额=(1+材料场内运输及操作损耗率)*完成单位产品的材料净消耗
32.5级水泥=0.406*(1+1%)*10=4.101t
中(粗)砂=0.46*(1+1%)*10=4.65m3
碎石=0.79*(1+1%)*10=7.98m

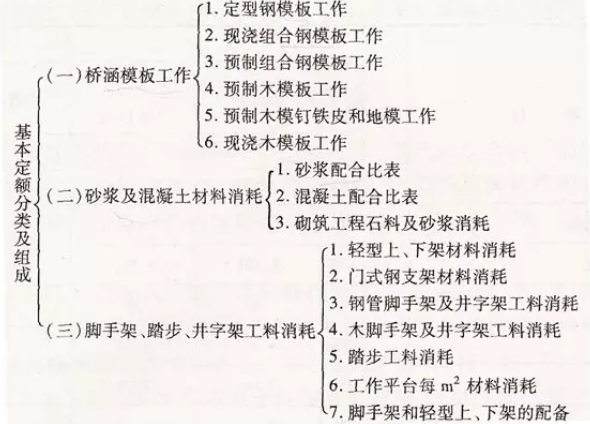

材料基本定额

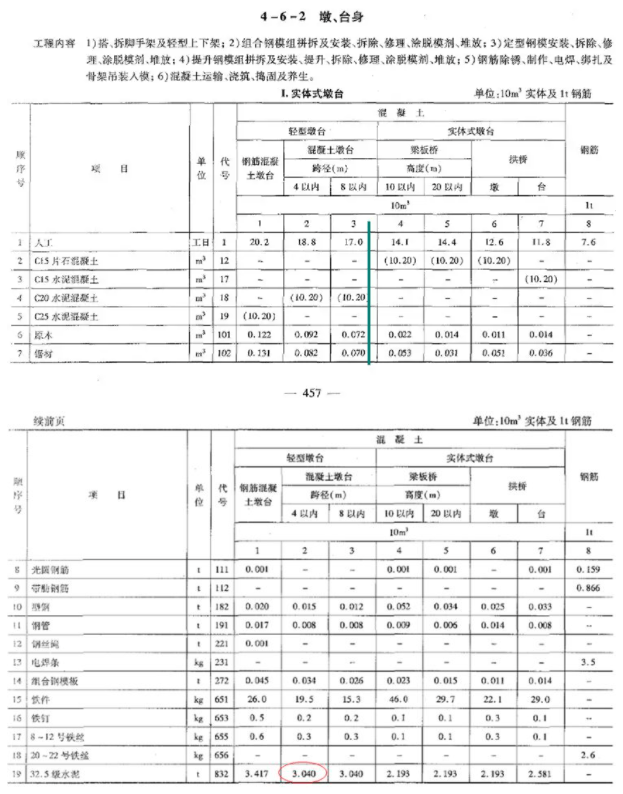

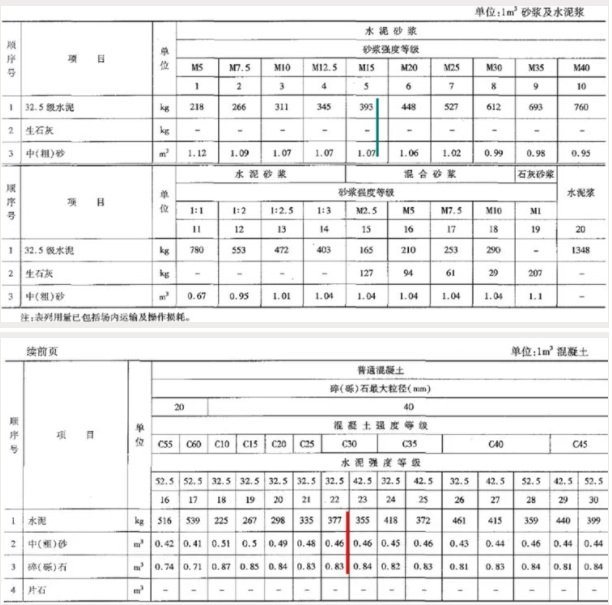

材料基本定额合理条件下,为生产单位数量半产品、中间产品所规定的各种基本原材料的(工、料、机、费用等)消耗量标准。
案例
1、材料基本定额的作用
1)分析分项工程或半成品所需人工、材料、机械的消耗量。
案例1

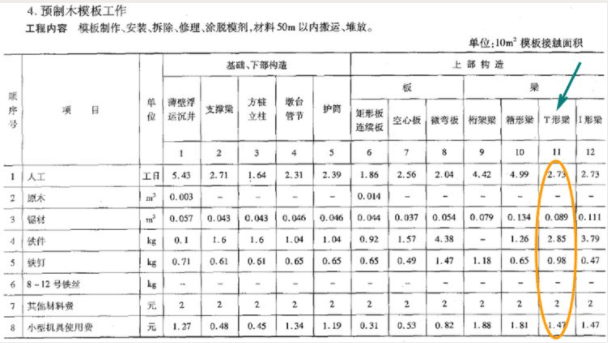

求某T形梁预制木模板的预算定额。
2)定额抽换

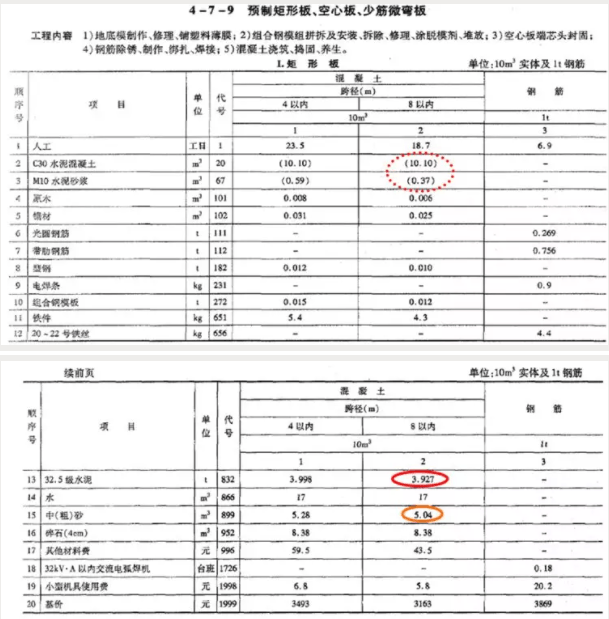

案例2

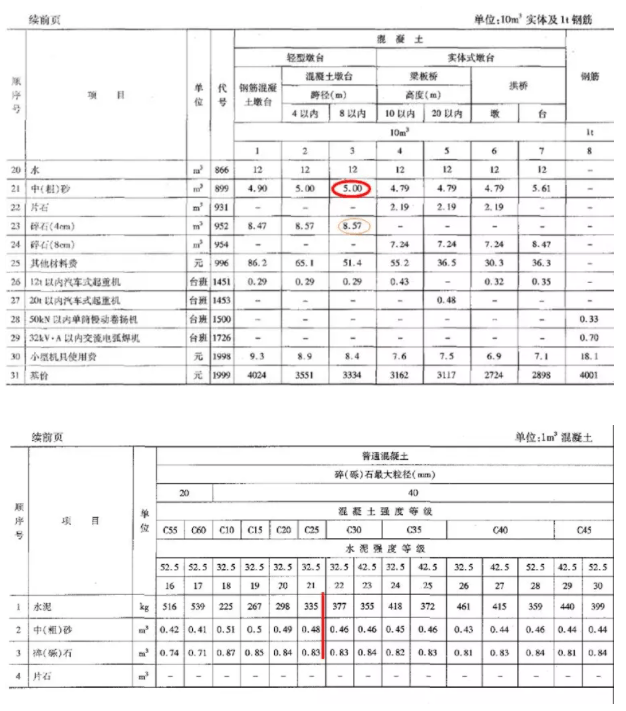

某跨径为6m的实体式轻型墩台,混凝土设计强度等级为C25,试确定混凝土组成材料的预算定额。
水泥:0.377*10.10+0.37*0.393=3.953t(3.927t)
中(粗)砂=0.46*10.10+1.07*0.37=4.8m3(5.04m3)
上一页: 如何预防和打击围标串标行为?
近日,山东省社会信用体系建设领导小组办公室印发《山东省社会信用体系建设2021年工作要点》(以下简称《工作要点》),强调鼓励在采购招标等工作中依法合规使用信用报......
